幕墙氧化板安装案例解析:南京扬子江国际会议中心幕墙项目全跟踪

来源:北京业明华幕墙维修公司    发布时间:2021/10/20 11:52:48    点击量:



  南京扬子江国际会议中心幕墙氧化板安装项目由于工程紧急,在项目施工时面临3大困难


  ①南京扬子国际会议中心幕墙,采用铝板挂钩固定形式,在国际上很多大型幕墙外墙采用此类设计,是国际上公认的安装精度高,操作难,耗时的幕墙类型。而扬子江国际会议中心的设计对于安装精度之高,超过了国际标准很高,对施工团队提出了超高的要求!


  ②扬子国际会议中心幕墙,前期龙骨分包中途撤场,临近新年对方基本无交接,幕墙龙骨偏差问题较大,给氧化版安装增大了难度,隐形工作量增加了近30%!极大的 增加了施工成本!


  ③由于处于2021年春节期间,施工工人大部分已回家,工人安排难度较大,1月30日,一进场就进入抢工期,24小时日夜不停的轮番施工,确保在工期内顺利完工。


       顺利完工,预示着业明华幕墙施工团队在技术、质量和工期上,再次得到了客户的认可与肯定,下面是小编对《 扬子江国际会议中心幕墙氧化板安装》的拙略记录:

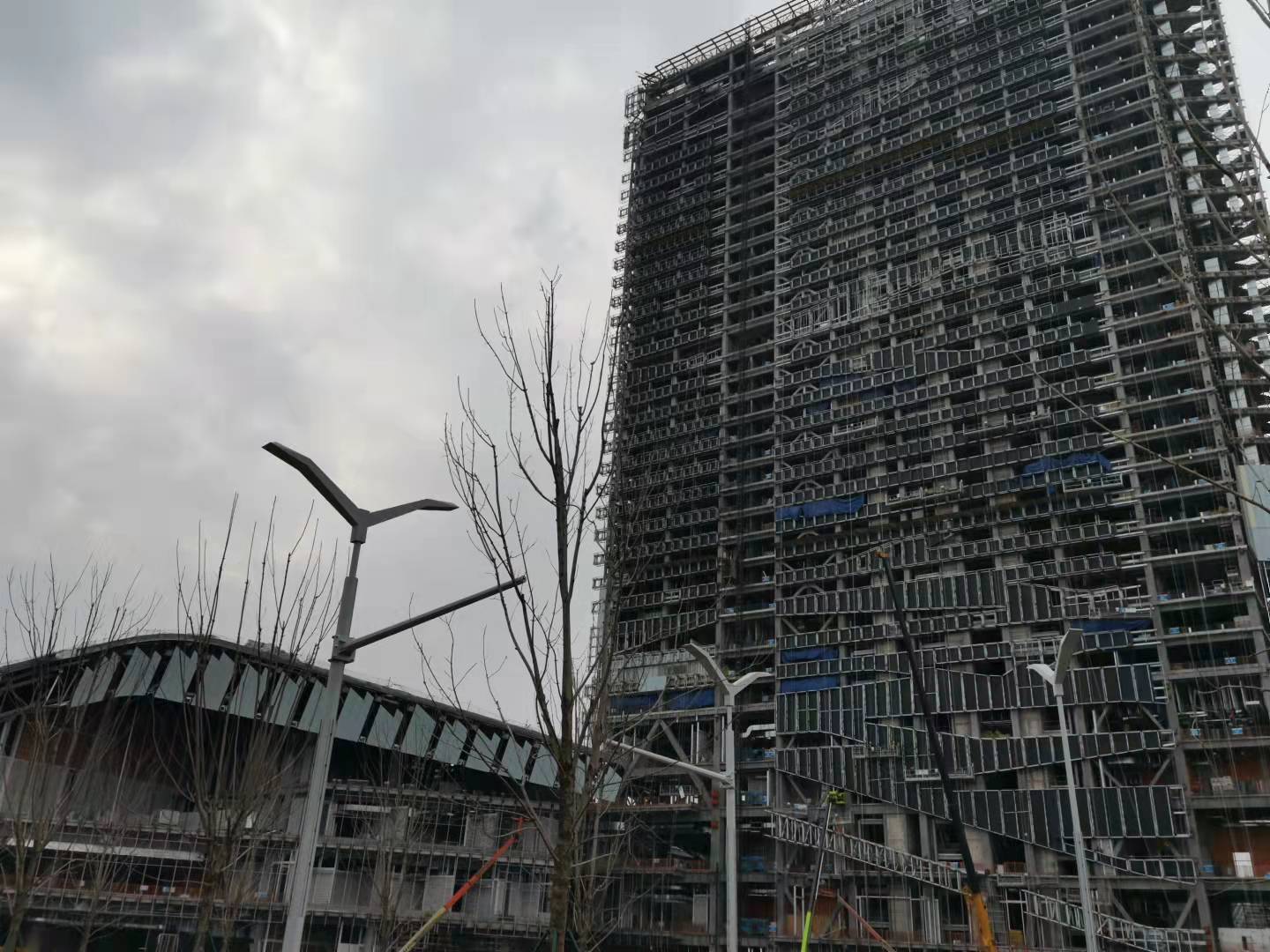

刚刚进场时的扬子江国际会议中心外墙

刚刚进场时的扬子江国际会议中心外墙


   未安装幕墙氧化板的扬子江国际会议中心,精度高、工期紧、工人少,而上个施工队的紧急撤走,更是让工程延期,对近30年老品牌的业明华幕墙人,提出了严峻的技术考验和团队考验!

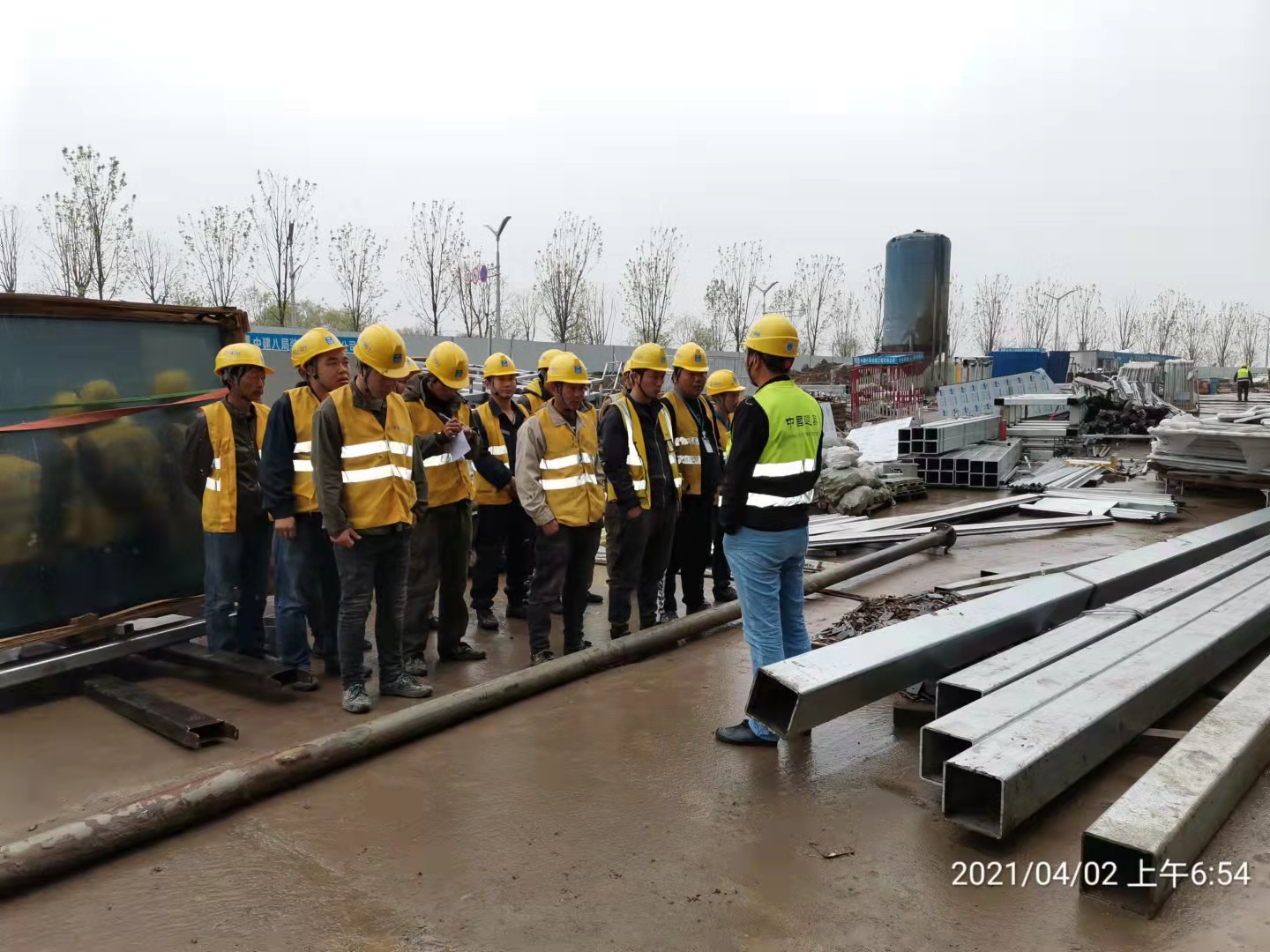

  入场对业明华幕墙施工队严格要求

每天都要例行的开工晨会 确保安全 把握质量的关键


  2020年1月30日,业明华幕墙施工团队正式进入 扬子江国际中心施工现场,天气寒冷,为了保证施工质量、高空操作等,召集部分施工负责人进行技术碰头会,对已确定的氧化板安装方案进行进一步讨论优化,确保工程精度、质量和工期上,万无一失!


  由于扬子国际会议中心幕墙设计较为复杂,不同楼层在安装模块上既有相同,又有差异,随意施工团队在施工时,必须保持有效沟通,服从调度,才能确保幕墙龙骨、氧化板、硬防护、防水、挡水及排水槽等重要部件的精度,高度统一、符合国际标准,避免紧工期下的返工行为发生!


  这就要求,施工的每一位工程师,都能严格要求自己,在进行每一项板材安装时,固定每一个凹槽时,都必须严谨,符合施工参数和要求,确保最后质量。新年快乐,背井离乡的您,辛苦了!

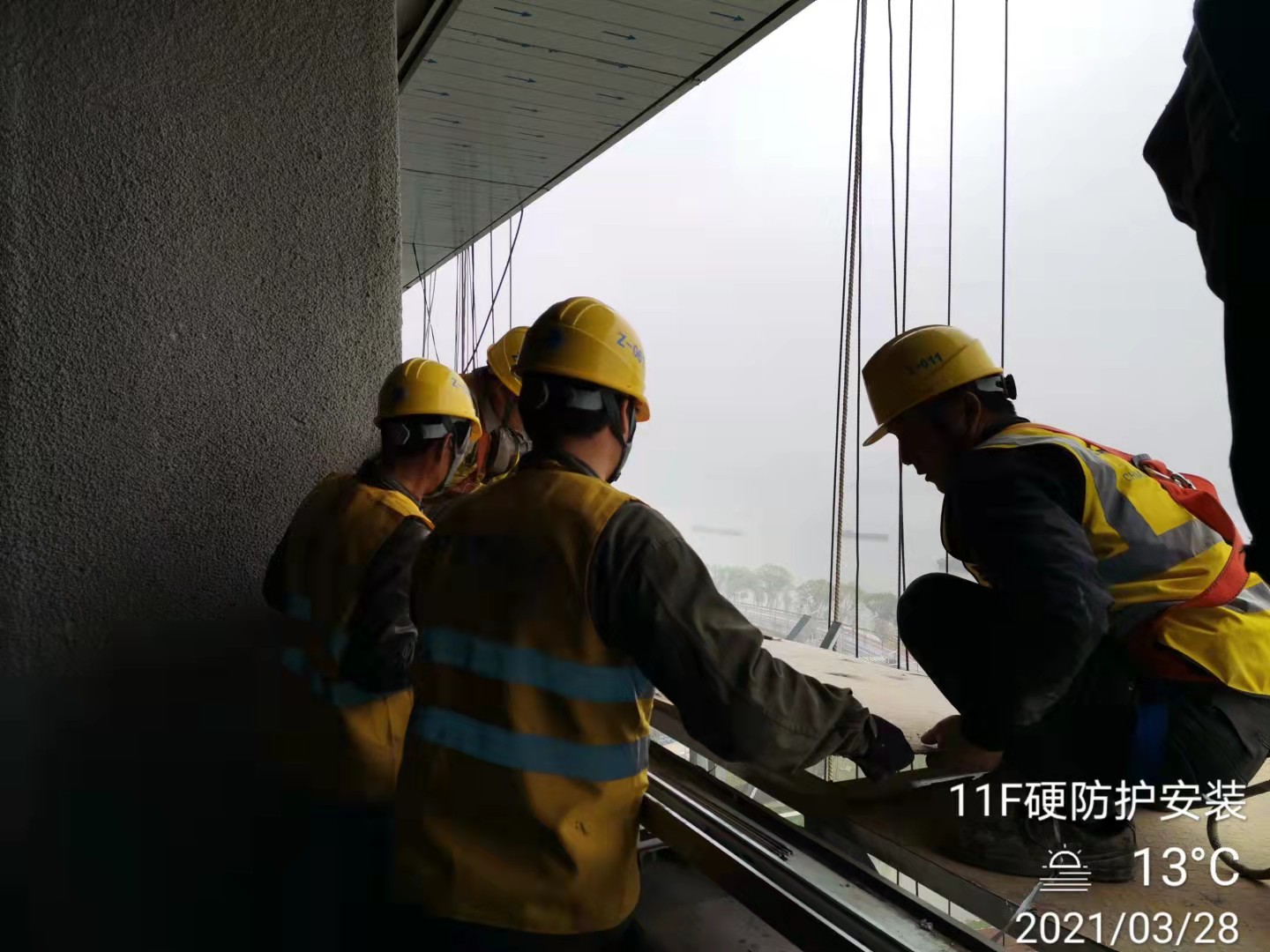

幕墙硬防护板安装现场

幕墙硬防护板安装现场


  春节期间,业明华幕墙施工团队的每一个工程师,都守护在自己的岗位上,2班倒班24小时不停工,在寒风、冷雨和高空中安装硬防护板,每一块防护板上都有着我们工程师的血水和汗水,有的师傅24小时才休息3-4个小时,手上都是血泡,在南京的3月,朝阳下疼痛加剧,但师傅脸上却只有笑容,手里只有工程质量和追工期的任务!小编为您们点赞!你们辛苦了!

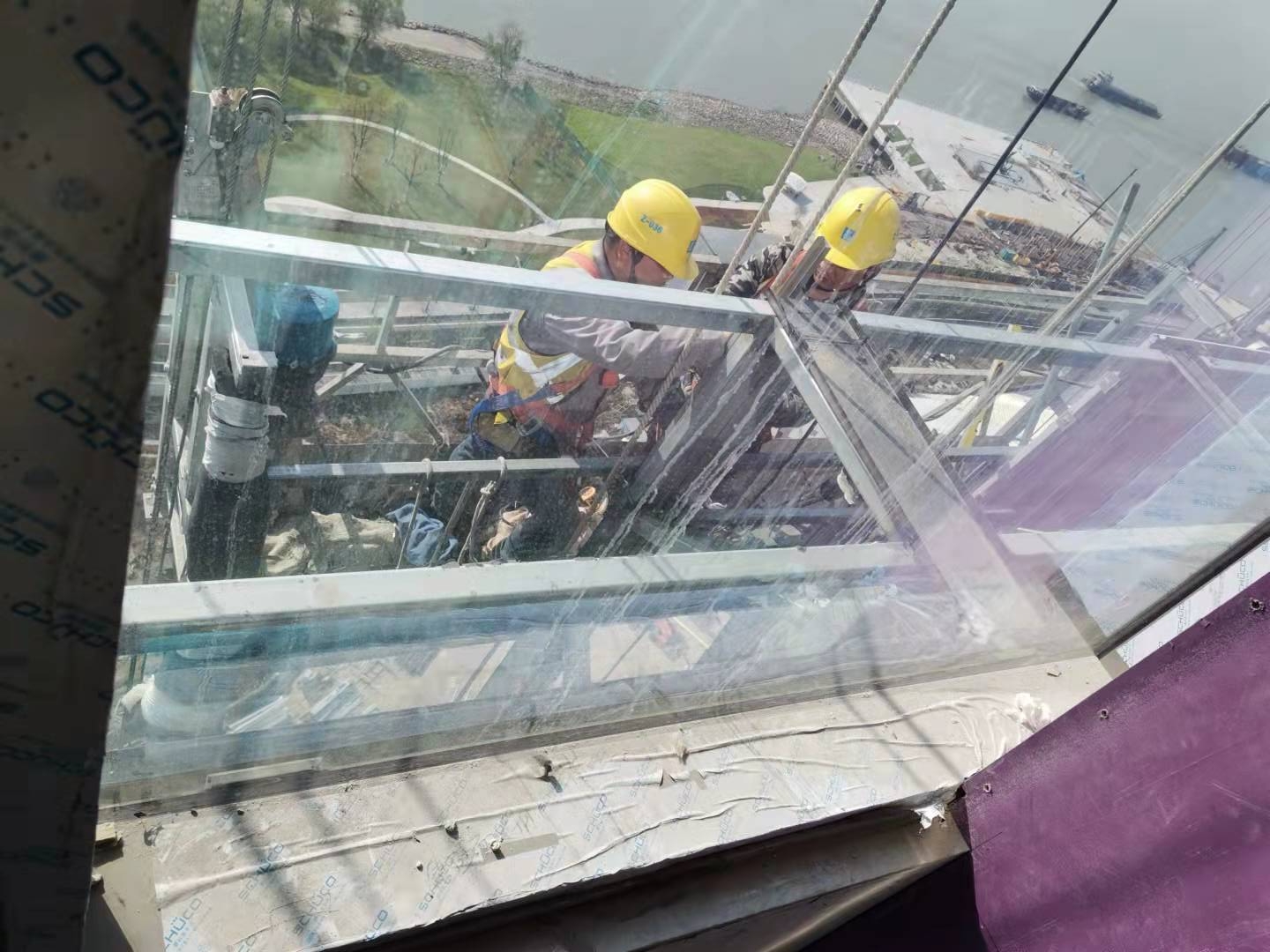

幕墙防水板安装现场

幕墙防水板安装现场



高空幕墙防水槽安装现场

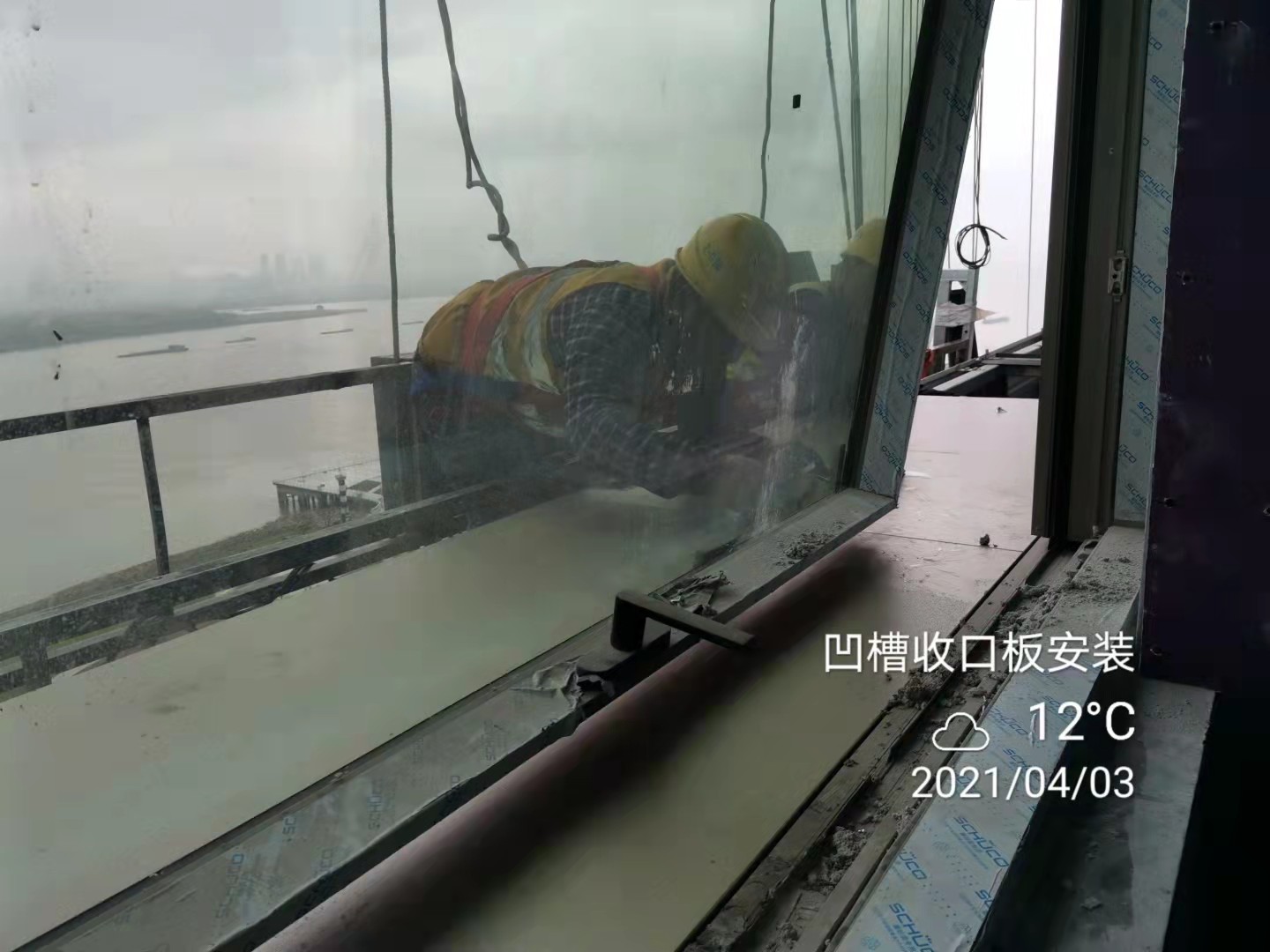

  高空幕墙凹槽收口板安装现场


  4月初,进度逐渐赶上来,师傅们依旧没有放松,每天从4,5点钟,太阳没出就已经忙碌上了。

  防水板、凹槽收口板、和挡水板的安装任务艰巨,虽然在进度可以稍微放松,但在精度、参数和密封度等质量方面,提出了超高的要求,和国际接轨的施工难度,让业明华幕墙公司的叶总和张经理,多次抵达现场进行严查,张德清工程师更是每天严守在施工现场,对照施工图在参数、精度上,严格测量把控,确保每一寸板材万无一失!


深夜凌晨赶工安装防水板现场

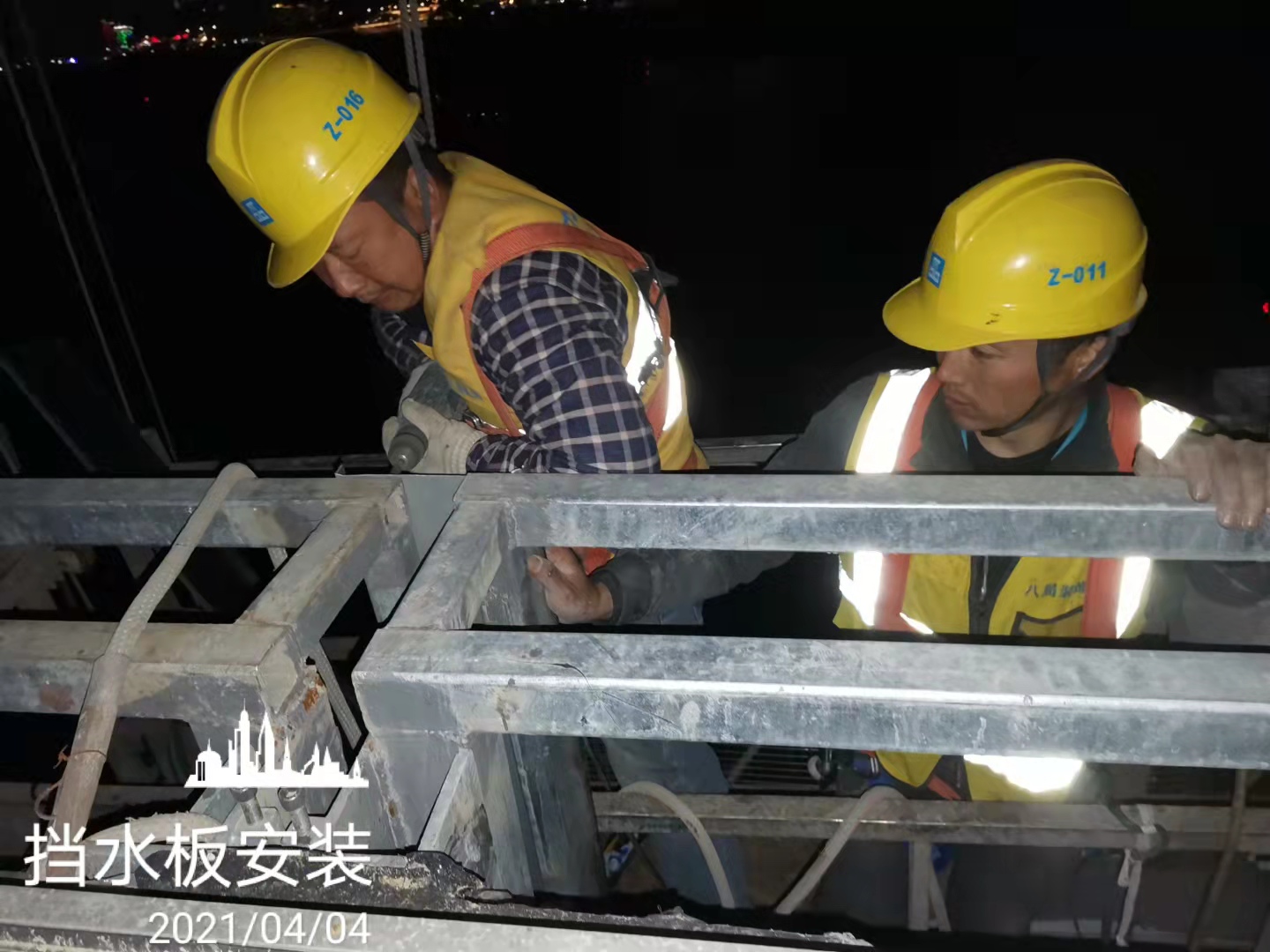

深夜凌晨赶工安装挡水板现场


   防水铝板安装现场

深夜安装防水铝板现场 已接近凌晨2点


  上面这张10F的防水铝板的安装照片是在4月19日凌晨拍摄的,高空中探照灯下,看到业明华幕墙的施工师傅紧张而忙碌的安装,4月的南京夜晚已经23度,但师傅们没有一句喊苦,喊累,而退出加班的,也让分包商大为感动!


  而在施工中,挡水板和防水铝板等,每一寸,张经理都要求通过仪器测量,确保每一寸都合规,确保最后在验收时,一次过,而这一次次的高空测量、质量把关,大大增加了工作量。张经理却说“这本来就是应该做的,工程质量不保证,怎么和客户交代,口碑拿啥保证!”!


  这就是业明华人!业明华口碑、底气的保障!

烈日下认真施工的业明华幕墙师傅们

烈日下认真施工的业明华幕墙师傅们


  2021年6月底,南京高温下户外高空施工的师傅们,汗水早就湿透了衣服,从早上4、5点的冷,到中午的暴晒的残酷条件下,业明华幕墙人用高度合规的工程质量,赢得了客户的口碑,客户对师傅的敬业精神打动,领导多以给予表扬,而此时距离工期仅剩一周时间!

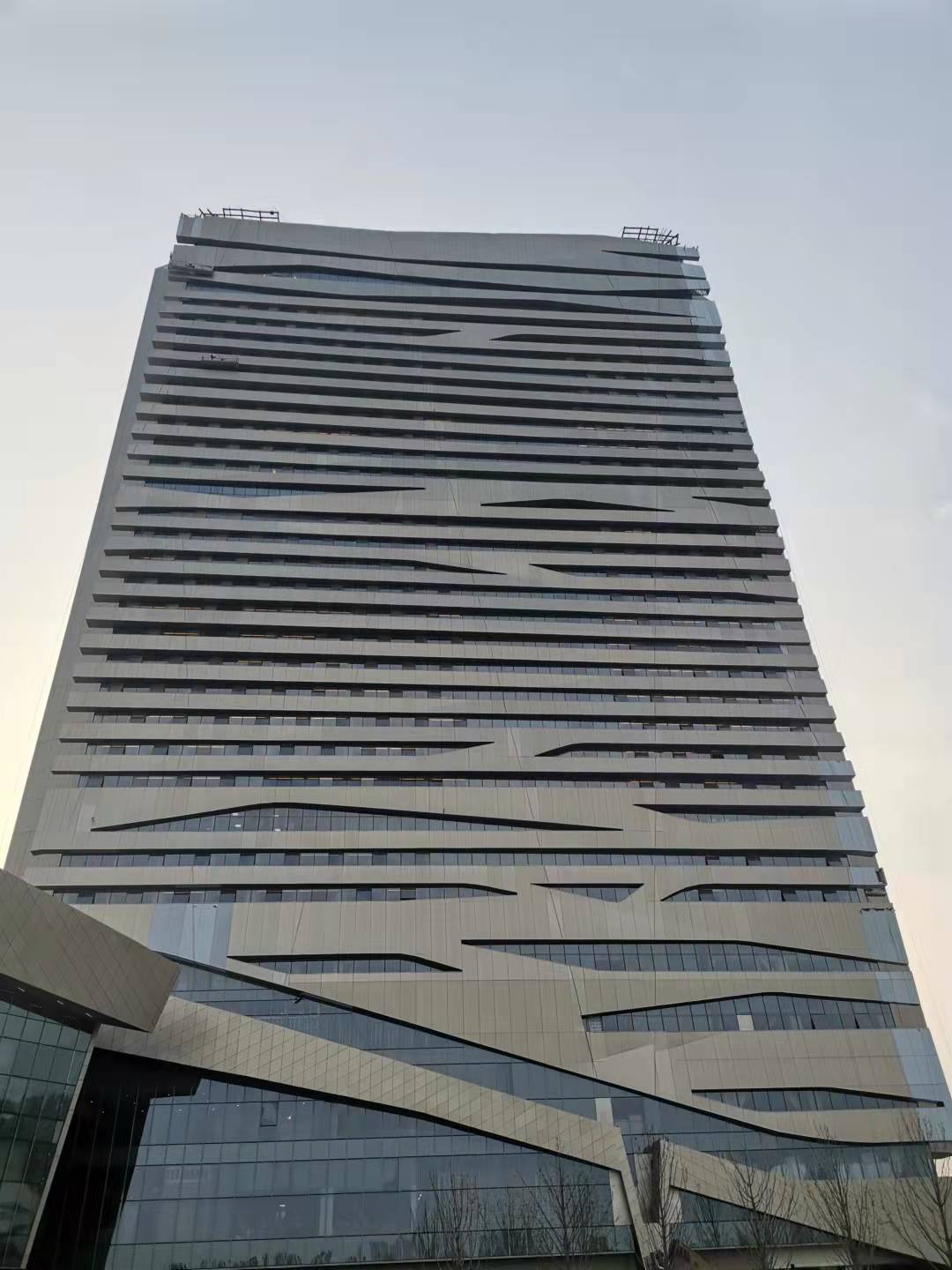

  顺利竣工 一次性验收通过的扬子江国际会议中心墙面

顺利竣工 一次性验收通过的扬子江国际会议中心墙面


  6月底,顺利完成验收的南京扬子江国际会议中心,大气磅礴、靓丽壮观,成为南京江边的一条靓丽风景线,不少市民途经此处,驻足停留、拍照,深受百姓喜爱!


  说在最后:

  虽然此项目是劳务分包,对工程质量、工期等有理由拖延和增加费用,但业明华幕墙人,仍以“客户满意”为宗旨,“质量第一 信誉第一”为保证,奋战6个月之久,最终在6月25日顺利验收,获得专业分包商八局装饰领导及项目部同仁的高度肯定与认可。
